铝合金模板1962年在美国诞生,经过50年的发展,现在在美国、加拿大等发达国家以及像墨西哥、巴西、马来西亚、韩国、印度这样的新兴工业国家的建筑中,均得到广泛的应用。 铝合金模板不仅使用次数增加,同时大大缩短施工时间,平均重量23-27KG/M2,操作简便,节约了人工成本,大大提高了工程质量。混凝土外表质量平坦光亮,基本上可到达饰面及清水混凝的需求,无需进行批荡,可节约批荡费用。







系统

铝模板

欧洲钢木结合板

木模板

材料

4.00 mm A6061-T6

钢材+15mm 木模板

12-18mm 覆膜胶合板

规格

600mmx2400mmx65mm

600mmx1200mmx65mm

600mmx1200mmx65mm

1220mmx2440mmx(12-18)mm

重量

23-27KG/M2

35-40KG/M2

10.5KG/M2

使用次数

200

50

8

承重

60KN/M2

30KN/M2

30KN/M2

工程周期

4-5

8

10

安装

简单

复杂

困难

拆装

36小时/

72h小时/

168小时/

工程质量

清水平面效果

平坦

粗糙不平

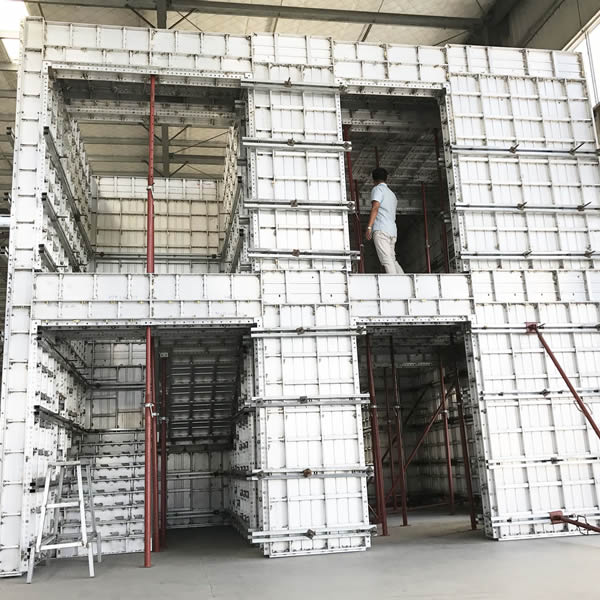

建筑铝模板是一种早拆系统模板,其工作周期为5天。混凝土在浇筑24小时后,即可拆卸下一层楼的面板,继续进行楼层搭建,从而达到短施工周期和高质量的混凝土结构。

施工步骤/天数

1

2

3

4

5

 放线并装定位钢筋











 安装水电











 拆除下一层楼墙板











 安装墙模块











 调平











 拆除下一层楼梁板











 安装梁板模块











 安装楼模块











 安装非标准板,加固墙和柱











 浇筑混凝土之前,安装楼面钢筋











 安装水电











 调平,混凝土整体浇筑

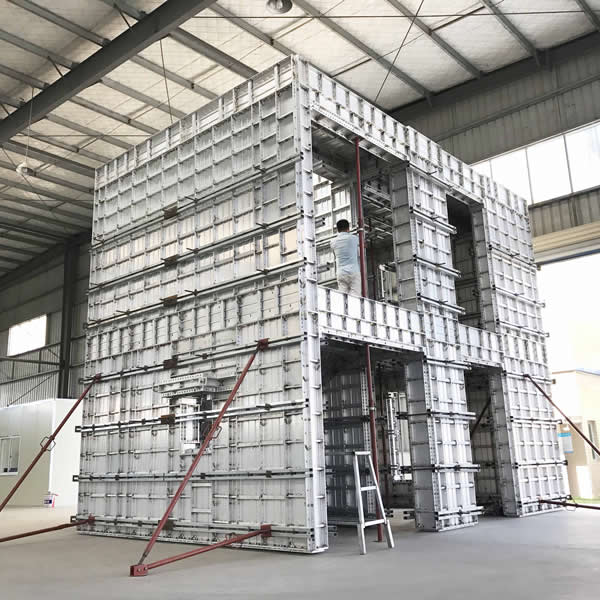

步骤1

拼装之前,在模板正面涂抹模板油。

步骤2

用外角板固定两侧外墙板,使用配件的销和锲子。


步骤3

由内墙角开始开始内墙板的拼装。用销和锲子固定内墙角和内墙板,然后用扁平钢条拉平控制平衡度。

步骤 4

重复序列号3,完成内部及外墙板组装。




步骤 5.

墙板拼装完成后,续将楼面拐角拼上,由拐角板开始拼装,应用的配件是销和楔子。

步骤 6

完成楼面拐角后开始安装楼面板,首先先拼上靠内角位置的一至两块楼面板,然后再装上端樑,顶头和中樑.请参考右图作顶头的拼装。





步骤 7

重复步骤6,顺序的将所有楼面板拼装完毕。

步骤8

拼装的最后部份是安装起脚板起脚板是固定在外墙板上端作用是控制混泥土的水平面和保持外墙的平衡






步骤9

模板拼装完成后,施工单位将以颜色与编号在板面上记入次序和位置,以确保各模板在拆卸后再转移到下个楼层时,其次序与位置没有错误。

步骤10
在注入混泥土之前,必须确保所有销和楔子安装妥当及数量充足(可依照在场的模板指导员指示) 在注入混泥土时必须注意其注入的速度和平均地注满墙板,然后再铺在楼面板







步骤1

完成浇注混泥土的12小时后,从内墙开始拆卸模板。

步骤2

拆卸内墙板后,开始拆卸外墙板在工作架的帮助拆卸外墙板上层的起脚板保持原位把下层的起脚板拆卸上移至再上层安装





步骤3

墙板直面模板拆卸完成后楼面板可在浇注混泥土35小时后拆卸.拆除销和楔子然后再撬出连接条

步骤4.

拆卸中樑与端樑 顶头套和支撑需固定于原位不能移动





步骤5

继续拆卸楼面板然后再从预留孔上移至上层指定的位置

步骤6

拆卸楼面角。





步骤7

利用扁条拆卸器拆除扁平钢条然后再用套管拆卸器将PVC套管推出

步骤8

当楼面的混泥土测试显示如其耐力与强度已达标准支撑和顶头套就能拆卸转移到上层做新一项的拼装工作
